Město Klatovy systematicky pečuje o mosty a lávky
Submenu
Město Klatovy systematicky pečuje o mosty a lávky
Město Klatovy pokračuje v pravidelné kontrole, údržbě a přípravě oprav mostů a lávek. Cílem je zajistit jejich bezpečný provoz, prodlužovat životnost jednotlivých objektů a včas připravovat potřebné investice.
Hospodářský odbor Městského úřadu Klatovy se dlouhodobě věnuje systematické péči o mosty a lávky na území města. Pravidelné odborné kontroly umožňují včas odhalit potřebu údržby nebo opravy a zároveň plánovat větší investiční akce.

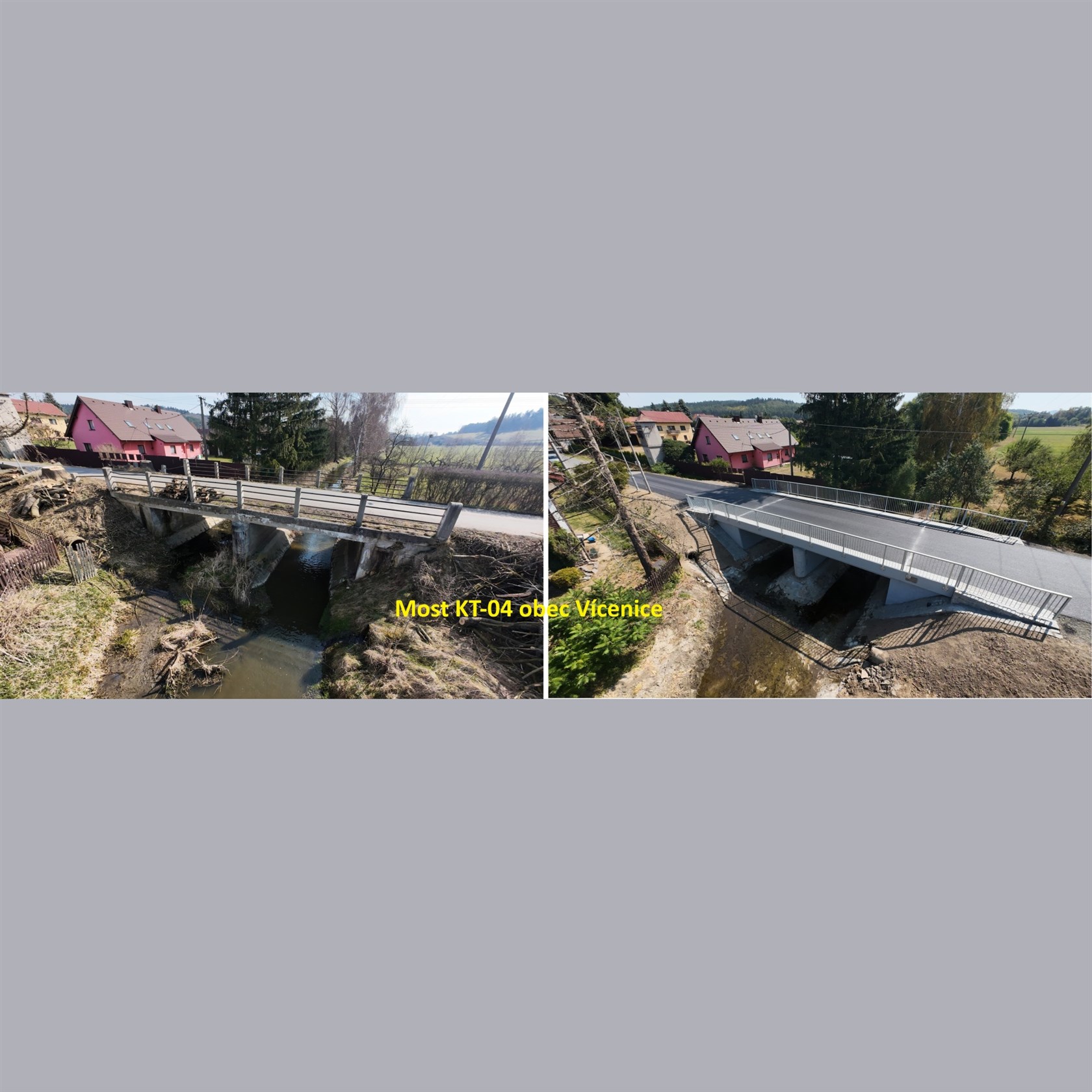

V letošním roce byla do konce července dokončena významná investiční akce – rekonstrukce mostu KT-04 ve Vícenicích. Celkovou obnovou mostního objektu došlo k výraznému zlepšení jeho technického stavu a bezpečnosti provozu.

Ve druhé polovině září 2026 bude zahájena odborná údržba mostu KT-09 v Dukelské ulici. Již v rámci rekonstrukce Nádražní ulice, dokončené 21. srpna 2026, byl opraven povrch mostu a provedeno zalití mostních spár. Navazující údržba bude zaměřena na další prodloužení životnosti mostního objektu. Práce jsou připraveny tak, aby proběhly bez omezení provozu.

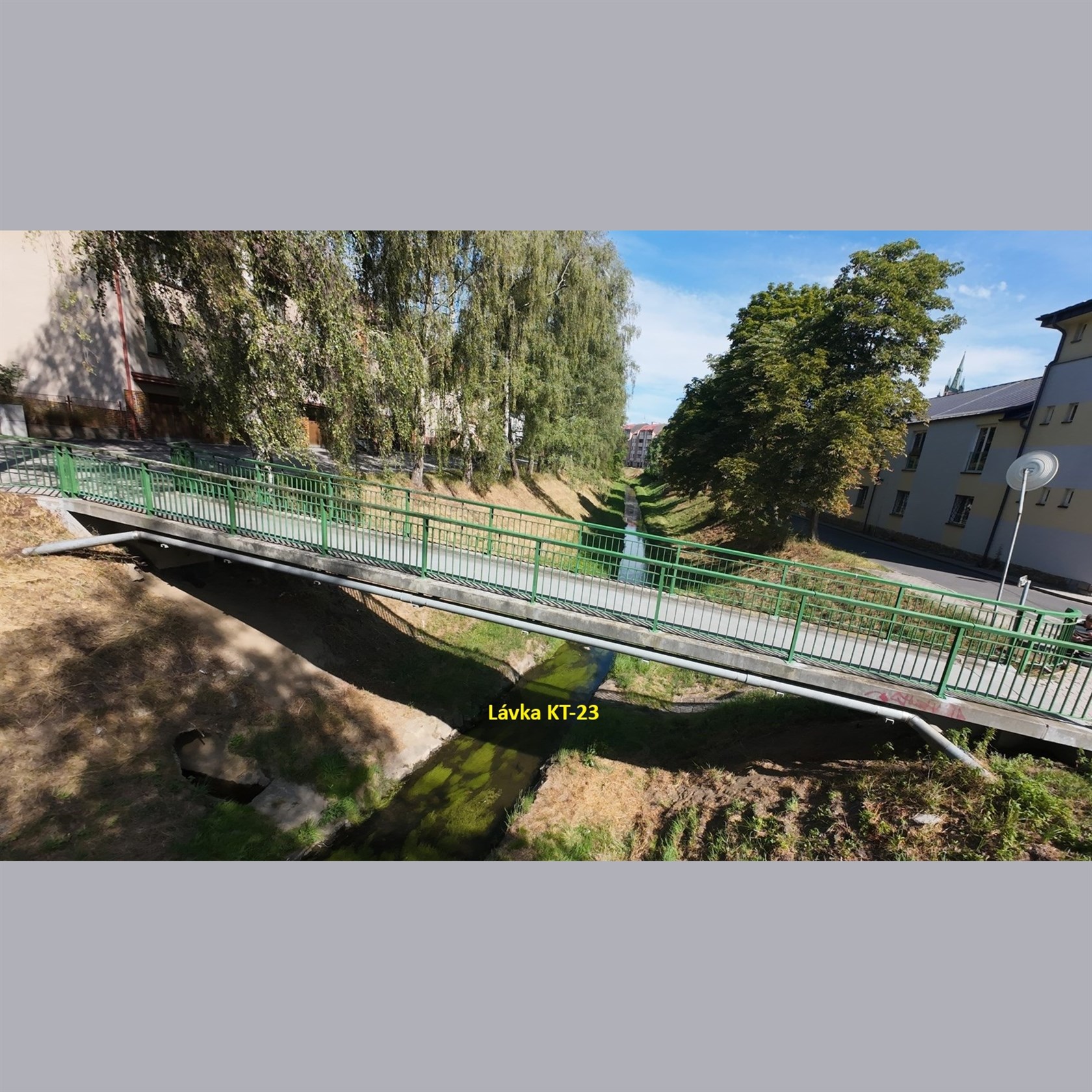

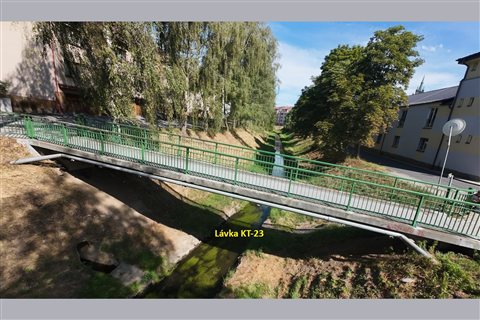

Po polovině září bude provedena také údržba lávky KT-23 v ulici Na Chmelnici. Součástí prací bude kompletní obnova protikorozní ochrany ocelové konstrukce a další nezbytné údržbové zásahy. Také tato akce je plánována bez omezení provozu.
„Pravidelná péče o mosty a lávky je důležitá nejen z hlediska jejich současného technického stavu, ale také pro jejich dlouhodobou životnost. Díky včasné údržbě můžeme předcházet havarijním stavům a lépe plánovat potřebné investice.“
Tomáš Denk, Hospodářský odbor MěÚ Klatovy

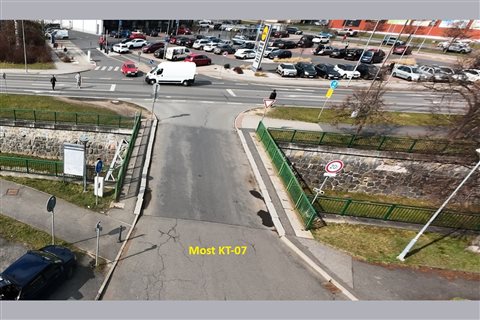

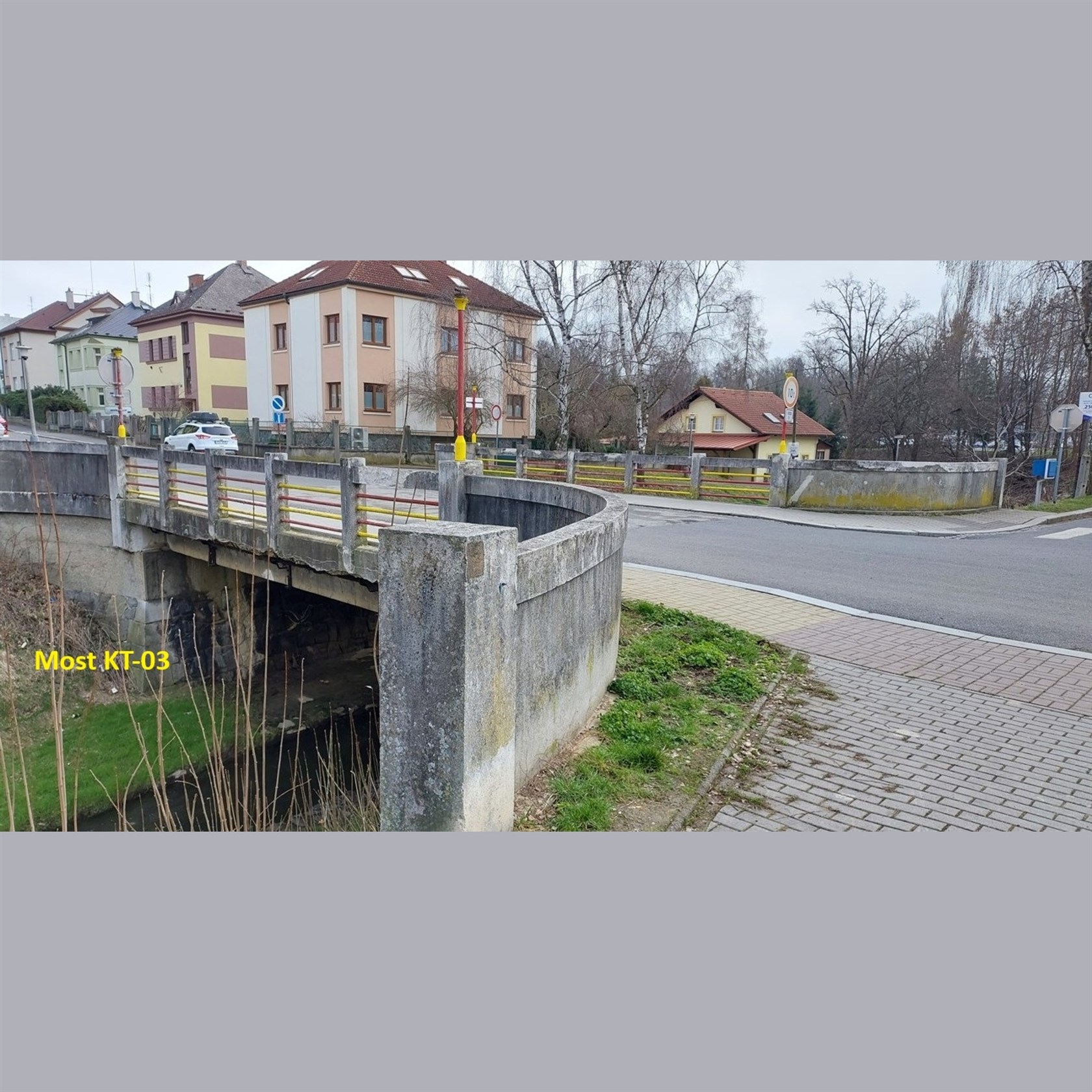

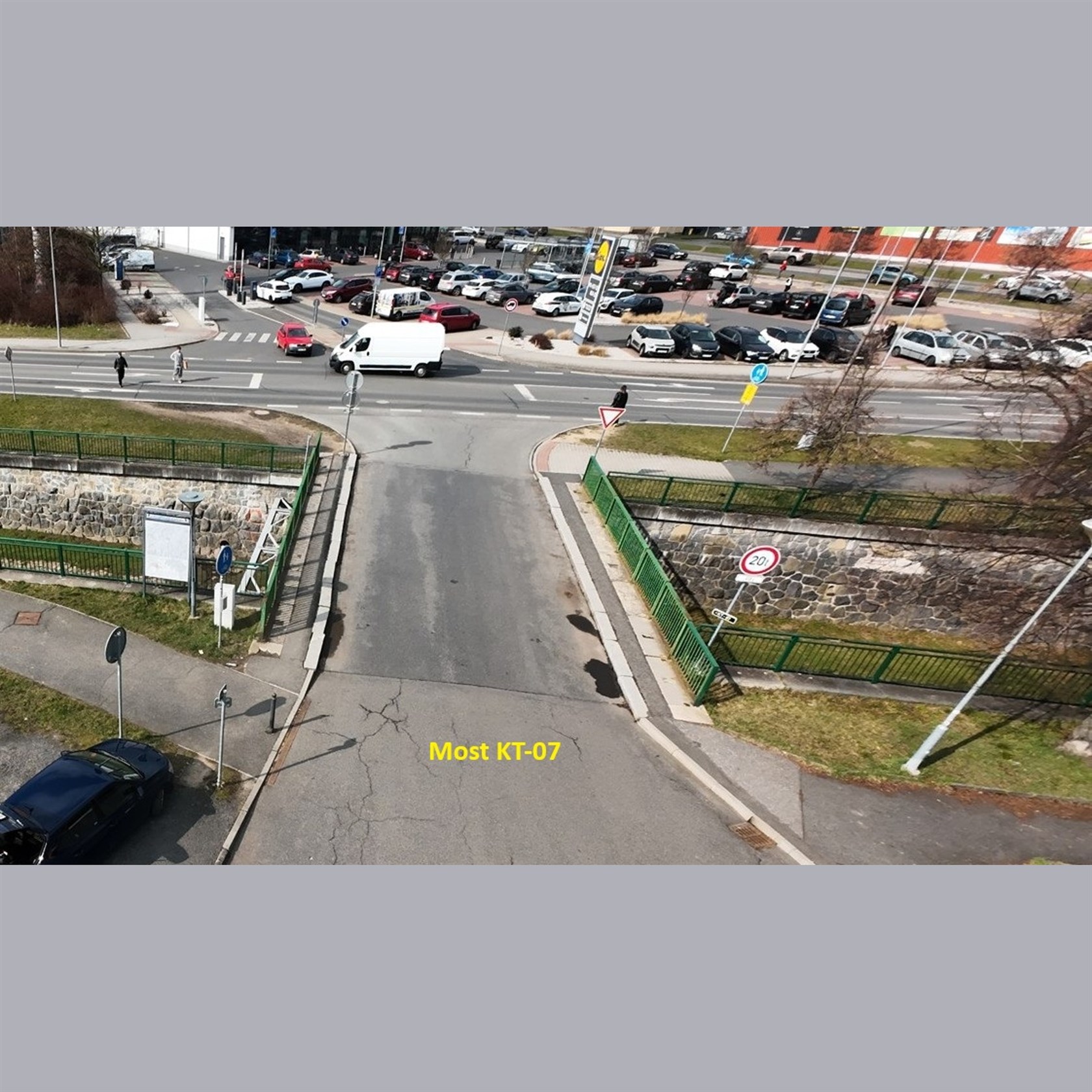

Současně pokračuje projektová příprava nového mostu KT-07 u Kulturního domu. Jedná se o významnou připravovanou investici města, jejíž realizace je plánována v následujících letech. Pokračuje rovněž projektová příprava rekonstrukce mostu KT-03 v Havlíčkově ulici.

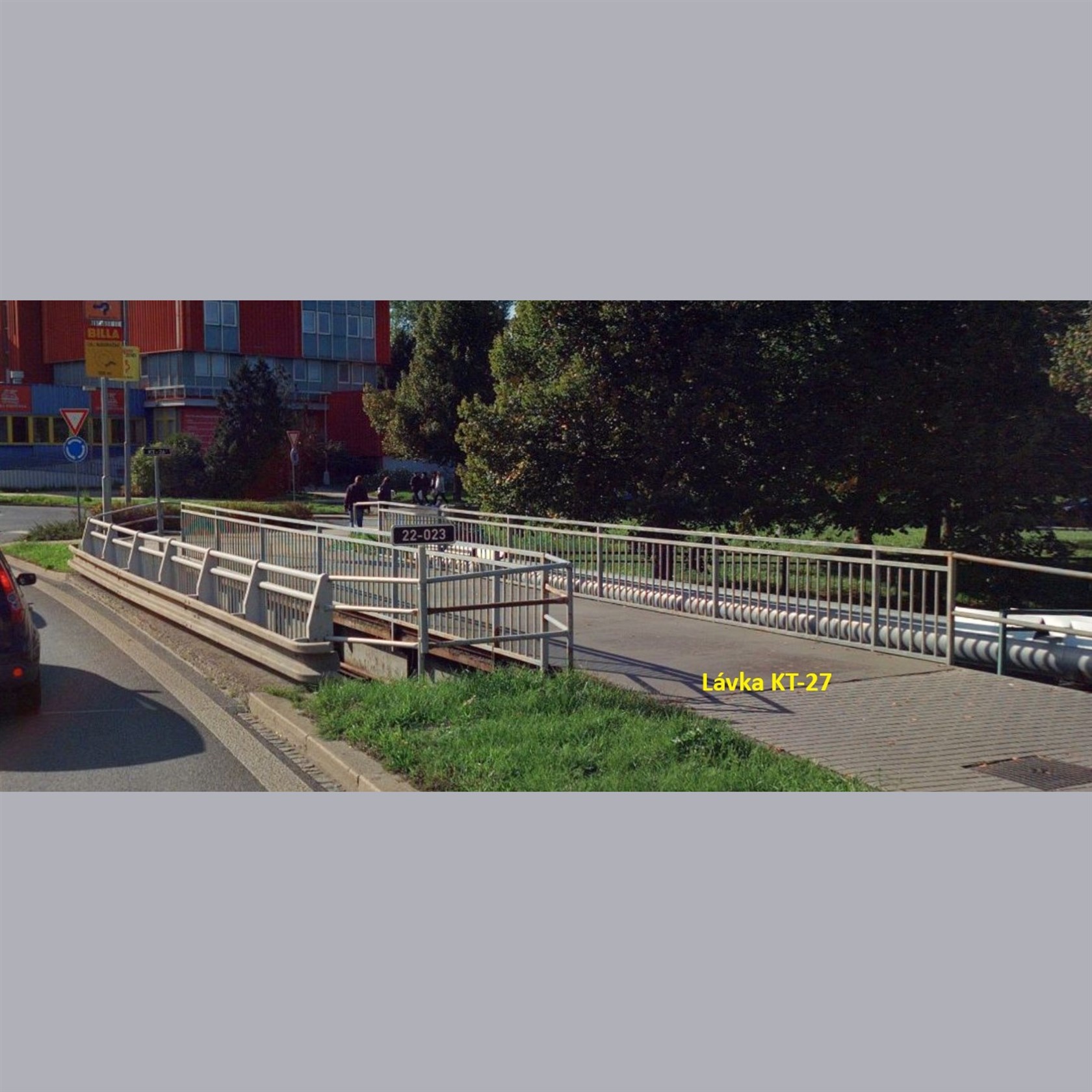

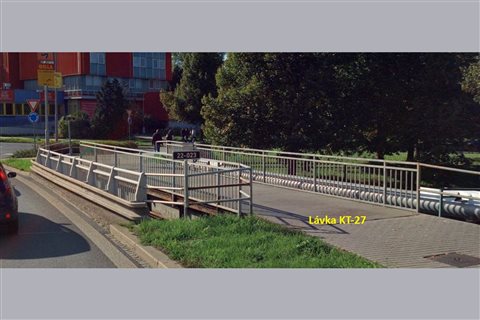

Město dále zadalo zpracování projektové dokumentace pro výměnu lávky KT-27 v Domažlické ulici. Ta je podle výsledků odborných prohlídek ve špatném technickém stavu. Nová lávka by měla být vybudována nejpozději do dvou let, aby byla zachována bezpečnost chodců.

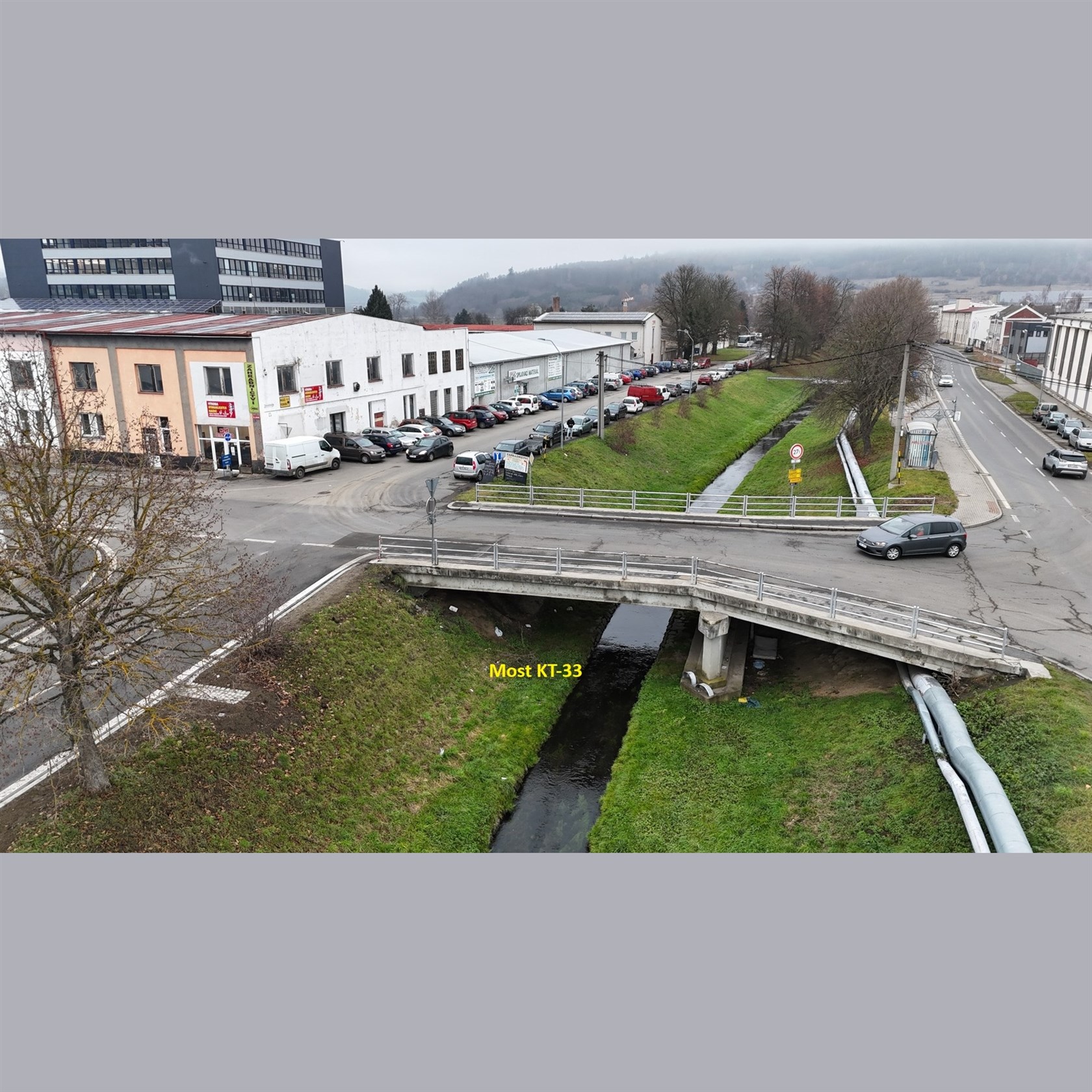

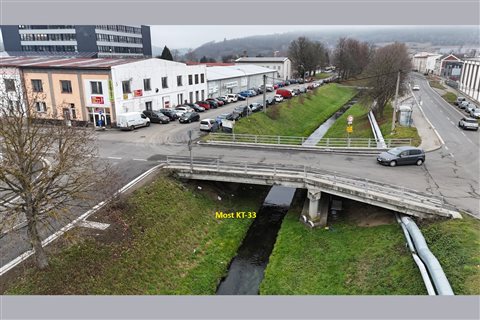

Do konce roku 2026 bude rovněž předložena studie proveditelnosti mostu KT-33 v ulici Dr. Sedláka. Na jejím základě vznikne návrh nového mostního objektu, který bude odpovídat dopravnímu významu daného místa, současnému i budoucímu zatížení a požadavkům na bezpečné napojení okolních komunikací.
- KT-04 Vícenice – rekonstrukce dokončena v červenci 2026
- KT-09 Dukelská ulice – odborná údržba ve druhé polovině září 2026
- KT-23 Na Chmelnici – obnova protikorozní ochrany po polovině září 2026
- KT-07 u Kulturního domu – připravuje se nový most
- KT-03 Havlíčkova ulice – připravuje se rekonstrukce
- KT-27 Domažlická ulice – připravuje se výměna lávky
- KT-33 ulice Dr. Sedláka – do konce roku bude předložena studie proveditelnosti
Hospodářský odbor bude i v následujících letech pokračovat v pravidelných kontrolách, údržbě, opravách a přípravě rekonstrukcí mostů a lávek. Včasná péče pomáhá prodlužovat životnost těchto staveb, předcházet havarijním stavům a minimalizovat budoucí náklady na rozsáhlé rekonstrukce či úplné výměny mostních objektů.
Odpovědná příprava investic tak přispívá k bezpečnému provozu pro řidiče, cyklisty i chodce.
